Sint-Denijsplein
Herinrichting
Werven
Project
Neerstalse Steenweg en Hartje Vorst
- Vorst
In uitvoering
Zomer 2026
De vernieuwde inrichting van het Sint-Denijsplein krijgt meer en meer vorm. Begin juli werd het voorplein al opengesteld als voetgangerszone. Ook de
stroken tegen de gevels rondom het plein kregen een moderne aanblik met nieuwe materialen. Centraal is het plein gedeeltelijk heraangelegd, maar blijft het nog afgesloten om de aannemer ruimte te geven zijn werf te organiseren.
Heraanleg kruispunt Stationstraat met plein
Op maandag 3 augustus hernemen we de werken en start meteen een volgende fase: de aansluiting van de Stationstraat met het plein. Daarbij wordt zo’n 25 meter van de Stationstraat zelf mee heraangelegd, tot bijna aan de Hallestraat.

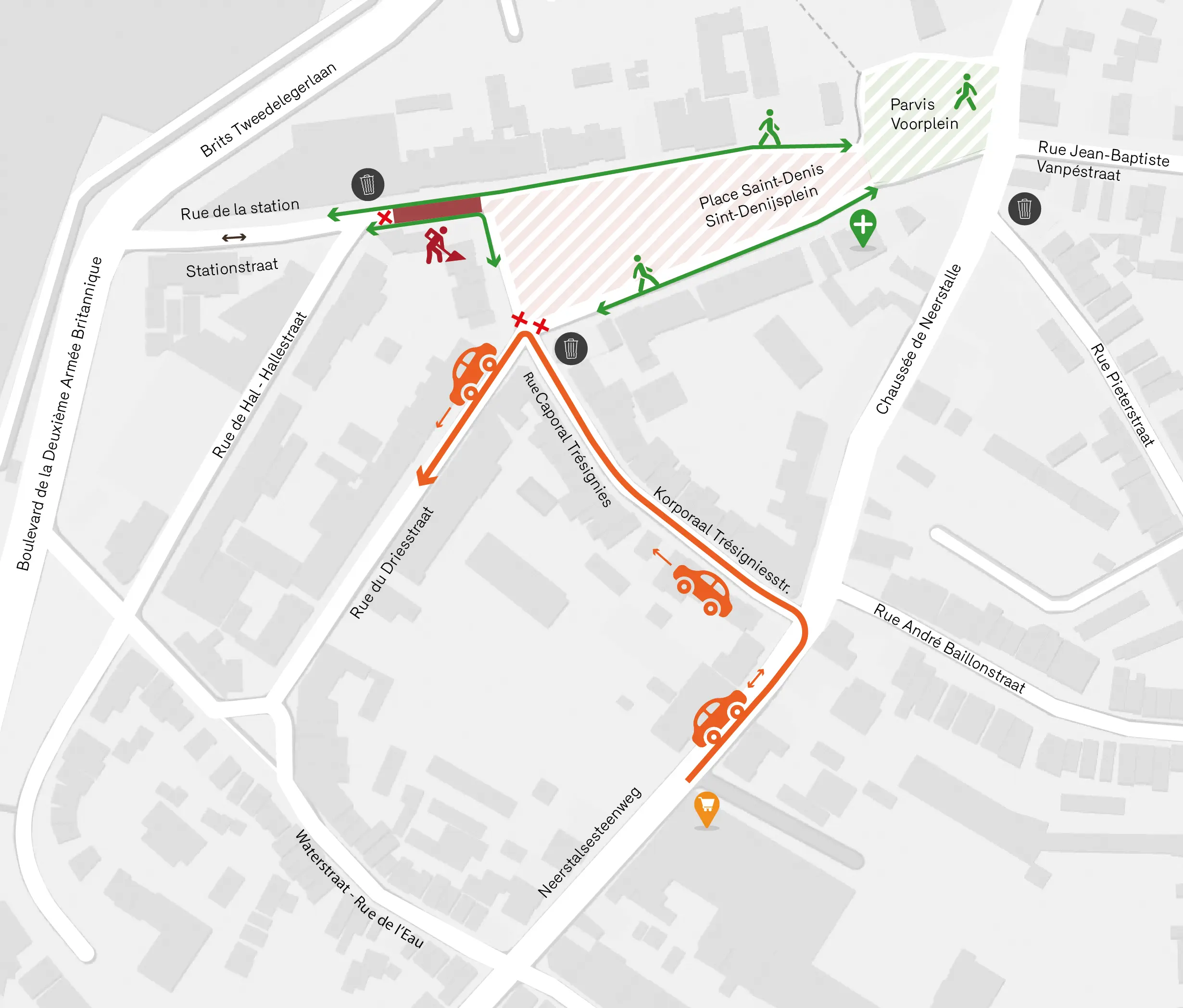

De werfzone is afgesloten voor autoverkeer. Voetgangers kunnen langs de werfzone in de Stationstraat naar het plein wandelen en omgekeerd. Lokaal verkeer kan van de Korporaal Trésigniesstraat naar de Driesstraat rijden.
Timing en verloop van de werken
De globale timing van het project loopt nog tot in december dit jaar. Na het bouwverlof start de heraanleg van een deel van de Stationstraat aan de kant van het plein en gaan we verder met de afwerking van het voorplein en het plein.
Volgende werken staan nog op de planning:
- Opbouw van de kiosk
- Installatie van de grondfonteinen
- Afwerking nog resterende deel van het plein
- Beplanting en plaatsing straatmeubilair

Informatie
- U krijgt thuis flyers toegestuurd met informatie over de vooruitgang van de werf
- U kan ook rechtstreeks contact opnemen via ombudsdenis@amaril.be . Daar kunt u ook terecht voor specifieke aanvragen voor toegang (verhuis, leveringen, …) wanneer de weg niet toegankelijk is.
